Herinrichting Millenerstraat

Nieuwstadt - Rioolvervanging en straatwerk

Inleiding

Deze website geeft informatie over de werkzaamheden in de Millenerstraat.

Wat gaat er gebeuren?

  • De gemeente vervangt het oude riool door een nieuw, gescheiden riool
  • De straat en trottoirs worden opnieuw aangelegd
  • De werkzaamheden starten na carnaval 2026
  • Den Ouden Infra voert het werk uit

Wat vindt u op deze website?

  • Tekeningen bekijken: Bekijk de officiële bouwtekeningen. U kunt inzoomen op de straat voor uw huis. Ook kunt u verschillende tekeningen over elkaar heen leggen, zodat u alles tegelijk ziet.
  • Informatie: Vragen over de werkzaamheden en welke maatregelen worden getroffen om deze werkzaamheden veilig voor woningen en bewoners uit te voeren.
  • Documenten: Alle officiële documenten van de gemeente, zoals het bestek en de onderzoeksrapporten.

Let op: Deze website is een particulier initiatief en geen officiële gemeentelijke publicatie. De informatie is met zorg samengesteld op basis van openbare aanbestedingsdocumenten, maar kan onvolledig of achterhaald zijn. Voor juridisch bindende informatie raadpleeg altijd de officiële bronnen van de gemeente. Deze website geeft geen juridisch, bouwkundig of ander professioneel advies. Raadpleeg bij twijfel een deskundige.

Over deze website

De informatie op deze website is geproduceerd met de nieuwste AI-technologie. AI staat voor "Artificial Intelligence", in het Nederlands "Kunstmatige Intelligentie". AI is computertechniek, zoals de apps op uw telefoon en PC. Die apps kunnen bepaalde functies uitvoeren, zoals de weg wijzen of een PDF-bestand openen. AI gaat verder dan apps. Als je een computer iets wilt laten doen, maar er is geen app voor, dan is dat met AI vaak wel mogelijk.

Uit de digitale bestektekeningen van de gemeente zijn met AI de originele gegevens gehaald om er meer informatie mee te bieden:

  • De originele tekeningen kun je alleen naast elkaar leggen en vergelijken.
    • Op deze website kun je dezelfde tekeningen digitaal over elkaar heen leggen, zodat je die vergelijking in één oogopslag kunt maken.
  • De tekeningen van de gemeente zijn zeer grote PDF-bestanden, die je alleen goed kunt bekijken met krachtige hardware.
    • Op deze website kun je snel inzoomen op een huisnummer en haarscherp alle details van de tekeningen zien.

Deze website geeft de originele tekeningen ongewijzigd weer. Dat hoeft niet te betekenen dat alles wat op de tekeningen staat al klopt. Bestektekeningen geven nog niet precies aan hoe het gaat worden. Bestektekeningen zijn ook nog niet definitief. Bestektekeningen worden in de voorbereiding nog aangepast naar werktekeningen voor de uitvoering.

In deze voorbereidingsperiode kunnen bewoners de gemeente en aannemer nog om aanpassingen vragen. Bijvoorbeeld als u een huisaansluiting mist op de bestektekening. Of dat die huisaansluiting op de verkeerde plek is aangegeven. Wellicht heeft u een infiltratiekoffer met een overloop naar het gemeenteriool gemaakt, waarbij u die overloop graag aangesloten zou zien op het nieuwe rwa-riool. Of u ziet dat er een nieuwe straatkolk is getekend, waar nu de rioolaansluiting ligt. Geef dat dan door, zodat gemeente en aannemer dat kunnen meenemen. Nu zijn er nog aanpassingen mogelijk.

Op het tabblad "Tekeningen bekijken" kunt u uw huisnummer ingeven en op zoeken klikken om alle details te zien van de bestektekeningen. Dat kan u helpen om aan te geven, wat u zou willen laten aanpassen. En dat kan de gemeente en aannemer helpen, omdat er dan minder hoeft te worden uitgezocht. Dát is de service die deze website u kan bieden.

Nieuws

14 maart 2026

Rioolvervanging Millenerstraat: hoe de gemeente omgaat met de veiligheid van woningen en bewoners

De gemeente beschikt over twee documenten die elkaar tegenspreken. Het bodemonderzoek toont klei aan. Het bemalingsplan gaat uit van zand. Preventieve maatregelen ontbreken.

Lees verder →
16 maart 2026

Extra parkeerruimte voor wie?

Met de herinrichting verdwijnen veel parkeerplaatsen. Wethouder Meuwissen presenteerde het nieuwe parkeerterrein als compensatie voor bewoners. Maar de verkiezingsfolder van PNES vertelt een ander verhaal.

Lees verder →
18 maart 2026

Glijbekisting: gebruikt of niet?

De aannemer heeft op eigen initiatief een glijbekisting naar de Millenerstraat gebracht. Dat is goed nieuws. Maar de panelen staan al weken ongebruikt in het grasperk. Gaat de aannemer ze nog inzetten?

Lees verder →
← Terug naar overzicht

Rioolvervanging Millenerstraat: hoe de gemeente omgaat met de veiligheid van woningen en bewoners

Over de voorbereiding van de herinrichting Millenerstraat in Nieuwstadt, gemeente Echt-Susteren
14 maart 2026

Wat gebeurt er in de Millenerstraat?

De gemeente Echt-Susteren vervangt de riolering onder de Millenerstraat in Nieuwstadt. De oude riolering wordt weggehaald. Er komen twee nieuwe buizen: een voor afvalwater en een voor regenwater. Daarna krijgt de straat nieuwe bestrating.

De werkzaamheden zijn direct na carnaval 2026 gestart. Aanstaande maandag begint de aannemer, Den Ouden Infra, aan het traject tot Millenerstraat 12.

Bij dit soort werk moet de gemeente zich houden aan wetten en regels. Die regels zijn er om woningen en bewoners te beschermen. Dit artikel beschrijft hoe de gemeente Echt-Susteren daarmee omgaat. Alle genoemde documenten zijn in te zien op het tabblad Documenten.

1. De funderingen: wat de gemeente weet maar niet onderzoekt

De bodem in Nieuwstadt bestaat uit “uiterst siltige leem” — in de volksmond “Limburgse klei” genoemd. Dat is ook vastgesteld door het bodemonderzoek dat de gemeente heeft laten uitvoeren. Dit type grond drukt veel meer samen wanneer het grondwater zakt dan bij zand.

De huizen aan de Millenerstraat dateren bijna allemaal van vóór 1970. Woningen uit die tijd staan op een zogenaamde “fundering op staal”: een gemetselde of betonnen strook die direct op de grond rust, zonder heipalen. Veel funderingen in Nieuwstadt zijn bovendien met kalk en leem gemetseld, omdat cement vroeger te duur was.

Dit is in Nieuwstadt algemeen bekend. De gemeente weet dit ook, want de gemeente behoort dit te weten. Toch schrijft de eigen adviseur van de gemeente in het bemalingsplan:

“Er bestaat momenteel géén inzicht in de funderingswijze van de bebouwing rondom de werken.”

Op de informatieavond van 1 december 2025 reageerde de gemeente met de woorden dat zij “toch niet alle funderingen kunnen gaan controleren”. Maar de gemeente hoeft niet elke fundering apart te controleren om te weten dat vrijwel alle funderingen oud en kwetsbaar zijn. De conclusie is onvermijdelijk: alle funderingen staan “op staal” op instabiele leemgrond en zijn kwetsbaar voor eenzijdige afgraving en bemaling.

Dat de gemeente zich verschuilt achter het argument dat het “ondoenlijk” is om elke fundering te onderzoeken, doet niets af aan die conclusie. De gemeente weet — of behoort te weten — dat de funderingen kwetsbaar zijn. Dat de gemeente vervolgens geen preventieve maatregelen treft om die funderingen te beschermen, is niet te rijmen met haar wettelijke zorgplicht.

2. Het bemalingsplan: 15 meter zand in plaats van klei

Om een droge sleuf te krijgen voor het nieuwe riool pompt de aannemer grondwater weg. Dat heet “bemaling”. De gemeente heeft hiervoor een bemalingsadvies laten opstellen door Aelmans Milieu.

Dat advies gaat uit van een ondergrond van “voornamelijk zand” tot 15 meter diep (bemalingsadvies, paragraaf 5.3, pagina 19). Op basis van die aanname concludeert de adviseur dat zettingen — verzakkingen — “nagenoeg uitgesloten” zijn.

Maar diezelfde gemeente heeft eerder een bodemonderzoek laten uitvoeren (VBO Bodemonderzoek, boorstaten pagina 38-44). Dat onderzoek laat iets heel anders zien. Bij 6 van de 13 boringen in de rijweg — precies waar de funderingen van de woningen op staan — zit al vanaf 50 tot 60 centimeter diepte “uiterst siltige, natte” grond. Dat is geen zand. Dat is klei.

De gemeente beschikt dus over twee documenten die elkaar tegenspreken. Het bodemonderzoek toont klei aan. Het bemalingsadvies gaat uit van zand. De gemeente heeft het bemalingsadvies met de onjuiste aanname laten staan.

3. Het gevolg: 5 millimeter op papier, 10 tot 30 millimeter in werkelijkheid

Het verschil tussen zand en klei is geen detail. Het bepaalt hoeveel de woningen kunnen verzakken:

  • Bij een ondergrond van zand: verwachte verzakking 0 tot 5 millimeter
  • Bij een ondergrond van siltige leem: verwachte verzakking 10 tot 30 millimeter

Een verzakking van 10 tot 30 millimeter veroorzaakt scheuren in muren, klemmende deuren en ramen, en in het ergste geval structurele schade aan de woning. Het volledige onderzoeksrapport over zettingen door bemaling is beschikbaar op deze website.

Door in het bemalingsplan uit te gaan van zand in plaats van de werkelijke kleigrond, houdt de gemeente op papier rekening met zettingen tot maximaal 5 millimeter. De werkelijke zettingen kunnen twee tot zes keer zo groot zijn. Het verschil is het verschil tussen “geen probleem” en “scheuren in de muur”.

4. Geen preventieve maatregelen

Op basis van de verdraaide ondergrondgegevens in het bemalingsplan — zand in plaats van klei — heeft de gemeente geen preventieve maatregelen getroffen om grotere zettingen te voorkomen. Preventieve maatregelen zijn maatregelen die schade vóórkomen, bijvoorbeeld:

  • Een grondkerende wand tussen de sleuf en de funderingen
  • Een waterkerende constructie om grondwaterverlaging onder de woningen te beperken
  • Retour-infiltratie: weggepompt grondwater terugleiden naar de bodem onder de woningen
  • Aanpassing van de bemaling per strooksegment op basis van de werkelijke bodemopbouw

Geen van deze maatregelen is opgenomen als voorschrift in het bestek, de opdracht aan de aannemer. De gemeente heeft uitsluitend reactieve maatregelen getroffen.

5. Alleen reactieve maatregelen: registreren wanneer het al misgaat

De gemeente had aanvankelijk in het bestek géén woningopname en géén monitoring van de woningen opgenomen. Bij de Haverstraat, Cremerstraat, etc. was die opname nog wel voorgeschreven. Bij de Randenborgweg al niet meer en bij de Millenerstraat dus ook niet. Pas nadat een bewoner een formele klacht en aansprakelijkheidstelling indiende, kwam de gemeente op de informatieavond van 1 december 2025 daarop terug.

Inmiddels zijn er, voor bewoners die dat wilden, foto-opnames van de woningen uitgevoerd, zettingsbouten geplaatst en trillingsmeters geïnstalleerd. Maar dit zijn uitsluitend reactieve maatregelen:

  • Foto-opname: legt de staat van de woning vast vóór de werkzaamheden, maar voorkomt geen schade
  • Zettingsbouten: meten wanneer verzakking optreedt, maar voorkomen geen verzakking
  • Trillingsmeters: registreren trillingen, maar voorkomen geen trillingen

Deze maatregelen registreren alleen wanneer het al misgaat. Zij beschermen de woningen niet. De woningen zijn net zo kwetsbaar als zonder deze maatregelen. Het enige verschil is dat de schade achteraf beter te bewijzen is — mits de metingen goed worden uitgevoerd en de resultaten beschikbaar worden gesteld aan de bewoners.

6. Eerdere schade bij bewoners in de omgeving

De Millenerstraat is niet de eerste straat in Nieuwstadt waar de riolering wordt vervangen. Bij voorgaande rioleringswerken aan de Randenborgweg en de Haverterstraat hebben bewoners al schade geleden door vergelijkbare onzorgvuldigheden in de voorbereiding en uitvoering.

Een concreet voorbeeld: aan de Randenborgweg ontstonden scheuren in verschillende ruimten van een woning, waaronder de badkamer, doordat de aannemer de te vervangen rioolbuizen in de grond met zwaar materieel kapot sloeg. De bewoner bleef achter met circa € 25.000 aan schade. De verantwoordelijke projectleider van de gemeente kwam met een compensatie van € 650.

Dat is niet eens 3% van de schade. De gemeente bood de bewoner een fooi aan voor schade die door haar eigen project was veroorzaakt.

7. Een bewoner luidt al maanden de noodklok

Juni 2025: Een van de bewoners heeft de gemeente al sinds juni 2025 gewezen op fouten in het bestek. Hij wees op de tegenstrijdigheid tussen het bodemonderzoek en het bemalingsadvies, op het ontbreken van een woningopname, en op het ontbreken van preventieve maatregelen. De gemeente heeft tot op heden geweigerd om inhoudelijk in te gaan op deze bevindingen.

November 2025: Na maanden zonder inhoudelijk antwoord diende de bewoner een formele klacht en aansprakelijkheidstelling in.

1 december 2025: Op de informatieavond kondigde de gemeente alsnog foto-opnames, zettingsbouten en trillingsmonitoring aan. De gemeente deed ook toezeggingen aan de bewoner. Die toezeggingen zijn niet nagekomen.

De Nationale Ombudsman: Omdat de gemeente de formele klacht niet in behandeling nam, wendde de bewoner zich tot de Nationale Ombudsman. De Ombudsman wees de gemeente erop dat zij wettelijk verplicht is de klacht te behandelen. Een maand later is er nog niets gebeurd. De klacht is genegeerd.

Op grond van de opdracht van de gemeente, hoeft de aannemer daar niets aan te doen en hoeft de gemeente dat ook niet te controleren. Aannemer Den Ouden, heeft een goede reputatie en neemt hopelijk op eigen initiatief preventieve maatregelen.

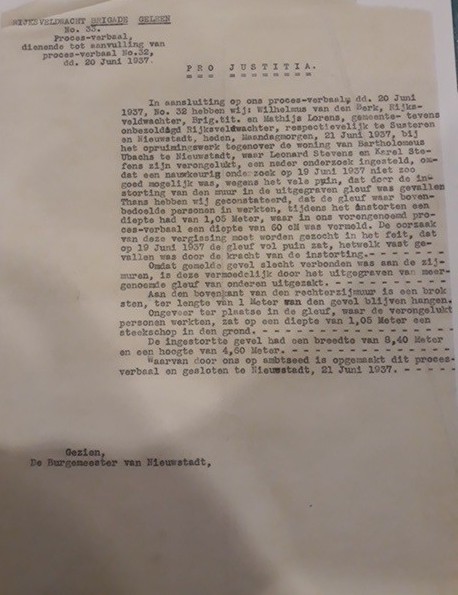

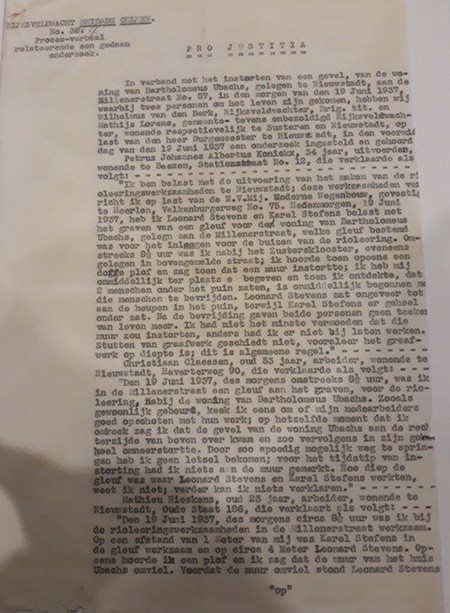

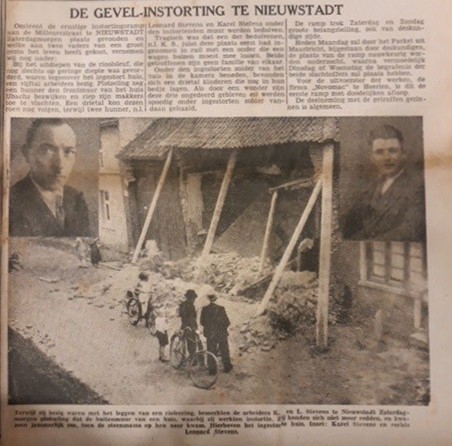

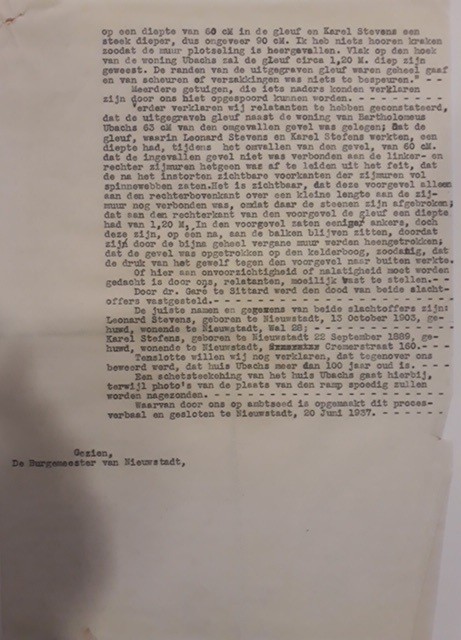

8. Historische waarschuwing: 1937

Op zaterdag 19 juni 1937 stortte tijdens rioleringswerkzaamheden de voorgevel in van Millenerstraat 57 (nu nummer 16). Twee arbeiders uit Nieuwstadt, Leonard Stevens (33) en Karel Stefens (47), kwamen om het leven. Drie kinderen die in de woning sliepen, bleven wonder boven wonder ongedeerd.

Uit het proces-verbaal van de Rijksveldwacht bleek dat de gevel “vermoedelijk door het uitgraven van meergenoemde gleuf van onderen [was] uitgezakt”. Bijna 90 jaar later wordt in dezelfde straat opnieuw gegraven, in dezelfde kleigrond, naast dezelfde oude funderingen. Maandag start het traject tot de bewuste gevel, die na de instorting indertijd opnieuw is opgemetseld.

9. In strijd met wet- en regelgeving

De handelwijze van de gemeente is in strijd met: de Omgevingswet (zorgplicht), de Bodemrichtlijn Rijkswaterstaat, SBR-richtlijn A (trillingen), BRL 5024 (bouwkundige opnamen), CUR-richtlijn 223 (monitoring bouwputten) en jurisprudentie van het Gerechtshof Den Haag.

Conclusie

De gemeente weet dat de ondergrond uit klei bestaat, maar rekent met zand. De gemeente weet dat de funderingen oud en kwetsbaar zijn, maar heeft geen preventieve maatregelen voorgeschreven. De enige maatregelen registreren schade, maar voorkomen die niet.

Het niet treffen van preventieve maatregelen levert de gemeente één voordeel op: lagere kosten. Die kostenbesparing gaat ten koste van de stabiliteit van de woningen en de veiligheid van de bewoners.

De aannemer graaft. De bewoners wachten. En de funderingen staan er vooralsnog onbeschermd bij.

Wat als er schade ontstaat?

De gemeente heeft een nadeelcompensatieregeling. Er zijn drie routes: (1) C.A.R.-verzekering bij fout van de aannemer, (2) nadeelcompensatie bij rechtmatig handelen (2% eigen risico), (3) civiele aansprakelijkheid bij nalatigheid (volledige vergoeding).

Voorbeeld: Bij € 50.000 schade aan een woning van € 300.000: bij rechtmatig handelen is het eigen risico € 6.000. Bij nalatigheid krijgt de bewoner de volledige € 50.000 vergoed.

← Terug naar overzicht

Extra parkeerruimte voor wie?

16 maart 2026

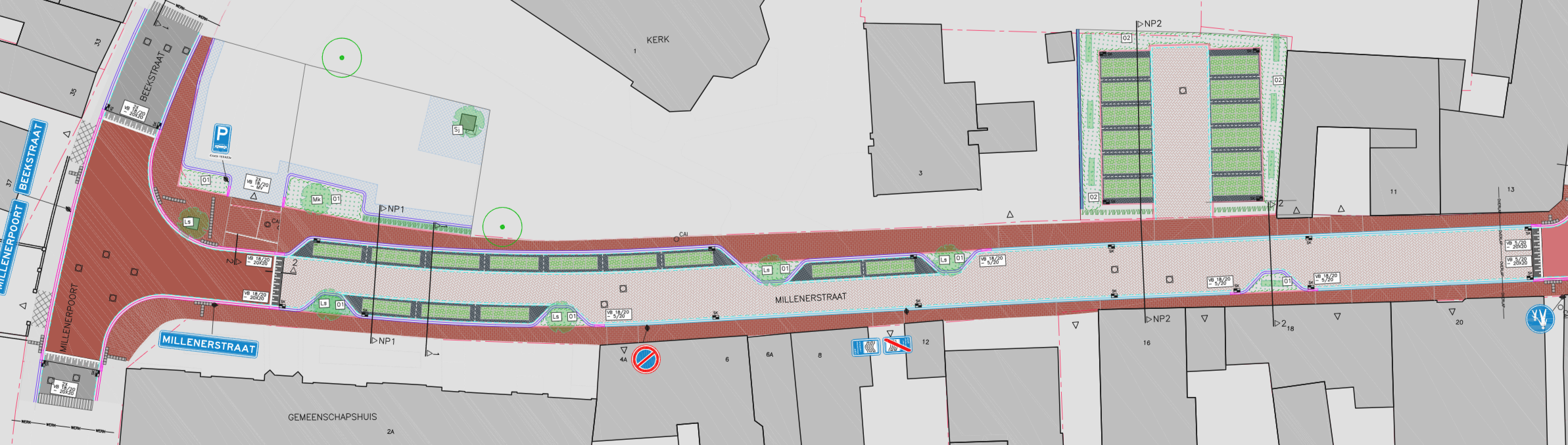

Tekening herinrichting Millenerstraat met parkeerplaatsen

Met de herinrichting van de Millenerstraat verdwijnen veel parkeerplaatsen. Menige bewoner zal zich afvragen hoe dat straks gaat. Helemaal na het lezen van de verkiezingsfolder van PNES “Hart voor Nieuwstadt”.

Even terug in de tijd. Op de eerste informatieavond over de herinrichting van de Millenerstraat op 19 oktober 2023 presenteerde wethouder Meuwissen het nieuw aan de Millenerstraat aan te leggen parkeerterrein als een parkeerterrein voor de bewoners van de Millenerstraat. Daarmee zou het verlies aan parkeerplaatsen in de straat worden gecompenseerd. Ook zou er geen sprake zijn van extra verkeers- en parkeerdruk door aanpassingen aan de Markt.

In de verkiezingsfolder van PNES “Hart voor Nieuwstadt” staat echter:

“De afgelopen vier jaar is er fors geïnvesteerd om de leefbaarheid in Nieuwstadt te verbeteren. We hebben een aantal mooie projecten voor u kunnen realiseren: De dorpskern van Nieuwstadt heeft een flinke opwaardering gekregen. Wegen en riolering zijn vernieuwd aan de Beijerstraat, Susterderweg, Gouverneur Houbenstraat, Haverterstraat, Oude Staat, Cremerstraat, Haageinde, Limbrichterstraat, Aan de Linde, Haverterweg en Randenborgweg. De werkzaamheden aan de Millenerstraat zijn in februari gestart. Hierbij wordt extra parkeerruimte gecreëerd bij het gemeenschapshuis.

...In de afgelopen jaren is er veel gebeurd, maar we zijn nog lang niet klaar. Ook in de komende periode willen wij ons met volle ambitie blijven inzetten voor een leefbaar, sterk en toekomstbestendig Nieuwstadt. Onze plannen voor de periode 2026-2030:

Markt
De Markt verdient een andere uitstraling: van parkeerplaats naar een levendig dorpsplein met een sterke sociale functie en een groene uitstraling. Het milieupark krijgt deels een andere plaats in Nieuwstadt. De voorbereidingen hiervoor zijn al gestart.

Gemeenschapshuis.
“Ut Gemeinsjapshoes” krijgt een steeds belangrijkere rol. We steunen het initiatief van het Stichtingsbestuur om complete (ver)nieuwbouw op de huidige locatie te realiseren. Zo blijft het een centrale en toegankelijke ontmoetingsplek voor iedereen. Gepland is om in 2027 te starten met de bouw.”

Twee zaken vallen op:

  • “wordt extra parkeerruimte gecreëerd bij het gemeenschapshuis”
  • “Markt... van parkeerplaats naar ...”

Komt hier de aap, nee apen, uit de spreekwoordelijke mouw? En waarom gaat het toch steeds om parkeerruimte bij het gemeenschapshuis? PNES wil een gemeenschapshuis in elke kern. Dan kan iedereen toch lopend of met de fiets naar het eigen gemeenschapshuis? Dus wat hangt ons boven het hoofd? Dat het parkeerterrein nodig is voor bezoekers van buiten Nieuwstadt? Maar die hebben toch hun eigen gemeenschapshuis? Wat is dit voor waanzin?

En dan de Markt. Ja, er komen nieuwe parkeerplaatsen tussen de Limbrichterstraat en het spoor. Maar dat lost al een ander probleem op, namelijk de parkeerdruk door de gasten van de horeca-gelegenheden. Hoeveel parkeerplaatsen gaan er verdwijnen van de Markt? En hoeveel komen erbij minus horeca-bezoekers aan de Limbrichterstraat. En welk stuk willen bezoekers en bewoners van de Markt lopen? Naar de Limbrichterstraat of naar de Millenerstraat? Zeker bezoekers die met de auto boodschappen komen doen bij Boon. Die steken sneller langs het Kerkhof door naar de Millenerstraat, waar een nieuw parkeerterrein komt.

Dus voor wie is dat parkeerterrein Hub? Jouw ambtenaren hebben dat allang al uitgerekend en jij kent de uitkomst. Waarom vertel je dat niet aan ons? Omdat je ons een worst voor hebt gehouden, terwijl je ons ondertussen opzadelt met een enorm tekort aan parkeerplaatsen?

En wat bedoel je met “Het milieupark krijgt deels een andere plaats in Nieuwstadt. De voorbereidingen hiervoor zijn al gestart.”? Dat de helft naar de Limbrichterstraat en de andere helft naar de Millenerstraat gaat?

Bekijk de volledige verkiezingsfolder van PNES “Hart voor Nieuwstadt” (PDF)

← Terug naar overzicht

Glijbekisting: gebruikt of niet?

18 maart 2026

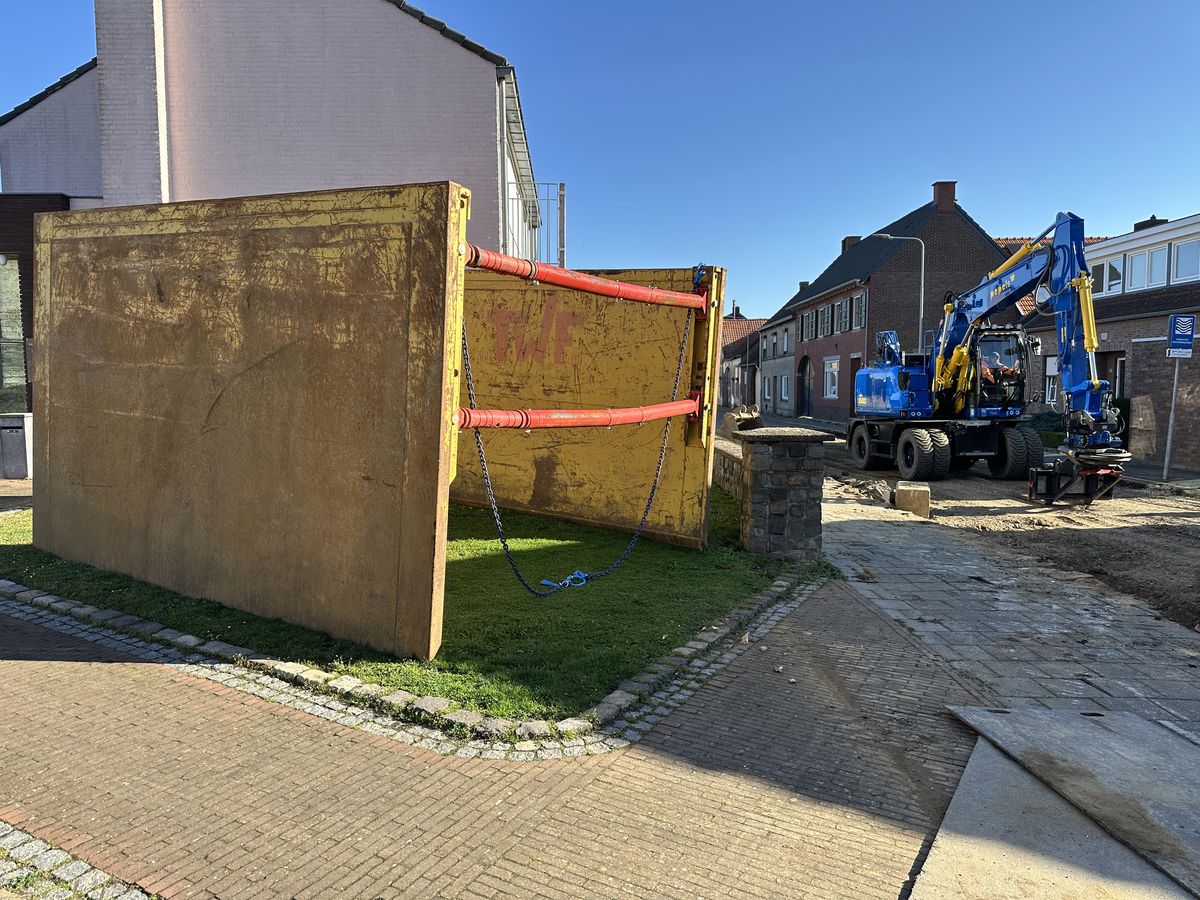

Glijbekisting panelen staan ongebruikt in het grasperk aan de Millenerstraat
Stalen glijbekisting staat ongebruikt in het grasperk aan de Millenerstraat, maart 2026.

Goed nieuws: de aannemer neemt zelf initiatief

In het grasperk aan de Millenerstraat staan twee grote stalen panelen. Dit zijn panelen van een zogenaamde glijbekisting — ook wel sleufbekisting of slide rail systeem genoemd. De aannemer, Den Ouden Infra, heeft deze glijbekisting op eigen initiatief naar het werk gebracht.

Dat is goed nieuws. In het eerste artikel op deze website beschreven wij dat het bestek geen specifiek type beschoeiing voorschrijft. De gemeente vond dat niet nodig. Wat je voorschrijft, moet ook worden toegepast. Dat kost geld — de gemeente had alle gangbare en zelfs wettelijk verplichte voorschriften al uit het bestek geschrapt om te bezuinigen op veiligheid. Dat kost ook werk, want wat je voorschrijft moet je ook controleren. Het bestek zegt alleen dat de aannemer “voorzieningen tegen het inkalven van de sleuf” moet treffen, maar laat de keuze aan de aannemer (bestekbepalingen, positie 221140). Dat de aannemer uit zichzelf een glijbekisting meebrengt, laat zien dat Den Ouden Infra de risico’s serieus neemt.

Wat doet een glijbekisting?

Een glijbekisting bestaat uit zware stalen panelen die in de grond worden gedrukt, aan weerszijden van de sleuf. De panelen glijden mee naar beneden terwijl de sleuf dieper wordt gegraven. Zo ontstaat er een veilige, beschoeide sleuf waarin de nieuwe rioolbuizen worden gelegd.

Een glijbekisting beschermt op twee manieren:

  • Veiligheid van de werkers: de panelen voorkomen dat de wanden van de sleuf instorten. Bij een sleufdiepte van 3 meter — de gemiddelde diepte in de Millenerstraat — is beschoeiing wettelijk verplicht (Arbobesluit artikel 3.3)
  • Bescherming van de omgeving: de panelen houden de grond op zijn plaats. Dat beperkt grondverplaatsing richting de woningen en vermindert het risico op verzakkingen

Een glijbekisting is niet hetzelfde als een damwand of een waterkerende constructie. De panelen houden grond tegen, maar geen grondwater. Het grondwater kan nog steeds onder de panelen door naar de sleuf stromen en weggepompt worden door de bemaling. Daardoor kan het grondwaterpeil onder de woningen alsnog dalen, met zettingen als gevolg.

Wat zegt het bestek?

Het bestek schrijft voor dat de aannemer over een lengte van 405 meter aan twee zijden van de sleuf voorzieningen moet treffen tegen inkalving. De gemiddelde diepte is 3 meter, met verticale wanden (taludhelling 1:0). Bij die diepte en verticale wanden is beschoeiing geen luxe maar noodzaak.

Het bestek schrijft echter niet voor welk type beschoeiing de aannemer moet gebruiken. De formulering luidt: “constructie ter keuze van de aannemer”. Een glijbekisting is een goede keuze. Het is een veelgebruikt systeem bij rioolwerk in bebouwd gebied.

De vraag: gaat de aannemer ze ook gebruiken?

De glijbekisting staat er al een tijd. Ze staan in het grasperk. Tot op heden zijn ze niet ingezet bij de werkzaamheden.

Dat roept de vraag op: gaat de aannemer deze glijbekisting nog gebruiken?

Een glijbekisting kost tijd en geld. De glijbekisting moet met een kraan worden geplaatst en verplaatst. Het werk gaat langzamer dan graven in een open sleuf. Dat is precies de reden waarom het bestek de keuze aan de aannemer laat — en waarom niet elke aannemer voor dit systeem kiest.

Maar in de Millenerstraat is de situatie bijzonder. De sleuf is 3 meter diep. De wanden zijn verticaal. De woningen staan dicht op de sleuf. De ondergrond is geen zand maar siltige leem. Onder die omstandigheden is een glijbekisting geen overbodige maatregel — het is een minimale voorzorgsmaatregel.

Conclusie

Den Ouden Infra verdient waardering voor het meebrengen van een glijbekisting naar de Millenerstraat. Het initiatief van de aannemer compenseert deels wat de gemeente in het bestek niet heeft voorgeschreven.

Nu resten de vragen:
1) of de glijbekisting ook daadwerkelijk wordt ingezet
2) of die minimale preventieve maatregel voldoende zal blijken te zijn
Alleen al door de trillingen van het — met zware klappen — opbreken van het asfalt is de eerste gevel al gaan scheuren. De gevel die de in 1937 ingestorte gevel heeft vervangen. En dan moet daar nog gegraven en bemaald gaan worden. Hopelijk gaat de geschiedenis zich niet herhalen…

Tekeningen laden...

Lagen aan/uit

Situatie

  • Te verwijderen kolk
  • Op te breken straatbakstenen
  • Bestaande inrit
  • Straatbakstenen bruinrood (keper)
  • Straatbakstenen rood (drempels)
  • Straatbakstenen bruin (halfsteen)
  • Straatbakstenen bruin (inritten)
  • Noppen-/geleidetegels
  • Aan te planten leiboom
  • Aan te planten sierplantsoen
  • Aan te brengen trottoirband
  • Grasbetonblokken

Onderzoek

  • Boorpunt 0-4m -mv
  • Boorpunt 0-1,5m -mv
  • Boorpunt 21okt25
  • Peilbuis
  • Sterk verontreinigd (PAK)

Riolering

  • Te verwijderen kolk
  • Straatkolk (pvc 160mm)
  • Huisaansluiting DWA
  • Huisaansluiting RWA
  • DWA-riool
  • RWA-riool
Woordenlijst - Klik hier voor uitleg van vaktermen
Bemaling
Het wegpompen van grondwater zodat een sleuf droog blijft tijdens het graven.
Bestek
Het document waarin de gemeente beschrijft wat de aannemer moet doen en hoe.
DWA (Droog Weer Afvoer)
Riool voor afvalwater uit huizen (toilet, douche, keuken).
Fundering op staal
Een ondiepe fundering van steen of beton direct op de grond, zonder heipalen. Veel voorkomend bij oudere woningen.
Leem / Silt
Fijne grondsoort die water vasthoudt en kan inklinken. Ook wel "Limburgse klei" genoemd.
Nulmeting / Vooropname
Foto's en beschrijving van uw woning vóór de werkzaamheden, om later te kunnen aantonen of er schade is ontstaan.
RWA (Regen Water Afvoer)
Riool voor regenwater dat van daken en straten komt.
SBR-richtlijn
Nederlandse norm voor toegestane trillingen bij bouwwerk. Hoe ouder/kwetsbaarder het gebouw, hoe strenger de norm.
Zetting
Het zakken van de grond, bijvoorbeeld doordat grondwater wordt weggepompt. Kan scheuren in woningen veroorzaken.

Gemeente

Wat gaat er gebeuren?

De riolen worden vervangen door een nieuw gescheiden stelsel: één voor afvalwater, één voor schoon water. De straten en trottoirs krijgen nieuwe klinkerbestrating.

Planning

  • Start werkzaamheden: na carnaval 2026
  • Verwachte oplevering: medio zomer 2026
  • Aannemer: Den Ouden Infra

Informatieavond

Op 1 december 2025 organiseerde de gemeente en aannemer een informatieavond over de aanpak en planning van het project. Op deze avond zijn door gemeente en aannemer veel zaken verhelderd, die tot dat moment nog onduidelijk waren gebleven. Deze informatie is met zorg verwerkt in deze website, maar kan ondertussen al weer onvolledig of achterhaald zijn. Raadpleeg voor actuele informatie daarom altijd de website van de gemeente en de BouwApp van de aannemer, die u kunt downloaden door de volgende QR-code te scannen:

QR-code voor de BouwApp

Situatie

Ondergrond Millenerstraat

Het bodemonderzoek in opdracht van de gemeente (VBO, januari 2024) heeft de ondergrond van de Millenerstraat in kaart gebracht met 13 boringen.1

Classificatie ondergrond (NEN 5104):

ClassificatieSiltgehalteBoringen%
Uiterst siltig>50%2, 6, 7, 9, 1238%
Uiterst/sterk siltig~50%38%
Sterk siltig25-50%5, 1115%
Leem-101, 102, 107, 108, 10938%
Voornamelijk zand<25%-0%

Conclusie: 100% van de boringen toont siltige of lemige grond. Ook wel "Limburgse klei" genoemd.

Wat betekent dit?

  • Uiterst siltig (>50% silt): Gedraagt zich als leem/klei, samendrukbaar bij grondwaterverlaging
  • Sterk siltig (25-50% silt): Samendrukbaar, risico op zetting
  • Leem: Samendrukbaar materiaal

Funderingswijze panden Millenerstraat

De panden aan de Millenerstraat dateren van vóór 1970. Woningen uit deze periode zijn in Nederland vrijwel altijd "op staal" gefundeerd1,2: een gemetselde of betonnen strook die direct op de ondergrond rust, zonder heipalen.

Zoals het bodemonderzoek van de gemeente heeft vastgesteld, bestaat de ondergrond uit sterk tot uiterst siltige leem.3 Oude woningen zijn vaak te ondiep op deze leemgrond gefundeerd.4

Ondiepe funderingen op leemgrond zijn kwetsbaar voor:4,5,6

  • Grondwaterverlaging (bij bemaling voor rioleringswerkzaamheden)
  • Ongelijke zetting door samendrukbaarheid van leem
  • Scheurvorming in muren bij zetting

Landelijk hebben 425.000 tot 1 miljoen woningen funderingsrisico, waarbij het overgrote deel ondiepe funderingen op slappe grond (klei, veen, leem) betreft.7,8,9

Signalen van funderingsproblemen zijn: diagonale scheuren vanaf kozijnen, klemmende deuren/ramen, en scheuren breder dan 2mm die doorlopen door de muur.10,11

Zettingen door bemaling

"Uiterst siltig" zijn voornamelijk deeltjes die kleiner zijn dan zand maar groter dan klei, maar zich wel als klei gedraagt. Het wordt niet voor niks ook wel "Limburgse klei" genoemd. Löss is een type silt, maar silt is niet altijd löss.

Waarom zakt de grond bij bemaling?

Bij rioolvervanging wordt grondwater weggepompt zodat de sleuf droog blijft. Hierdoor daalt de grondwaterstand. Grondwater draagt normaal een deel van het gewicht van de bovenliggende grond. Wanneer het water wegvalt, moet de grond zelf dat extra gewicht dragen. Bij zand is dat geen probleem: zandkorrels liggen al stevig tegen elkaar. Maar silt en leem zijn samendrukbaar: de gronddeeltjes schuiven in elkaar en de grond zakt.1,2

Berekening verwachte zetting:

De zetting hangt af van het grondtype en hoeveel de grondwaterstand daalt. In het bemalingsadvies is een verlaging van 1,0-1,4 m voorzien. Op de informatieavond werd namens de gemeente aangegeven, dat dit in de uitvoering nog kan wijzigen. De grondwaterstand staat normaal op 0,5-1,0 m diepte; tijdens bemaling met 1,4 m wordt dat 1,9-2,4 m diepte. De formule van Terzaghi3,4 geeft:

GrondtypeZetting (1,4m verlaging)
Voornamelijk zand
mv = 0,02 m²/MN
0-5 mm
Uiterst siltige leem
mv = 0,3 m²/MN
10-30 mm

Berekening: zetting = mv × druktoename × laagdikte. Druktoename bij 1,4 m grondwaterverlaging = 14 kN/m². Bij silt: 0,3 × 0,014 × 2,0 = 8,4 mm primair, plus ongelijkmatige effecten = 10-30 mm totaal.3,4,5

Wanneer is zetting een probleem?

Oude panden met fundering op staal (ondiepe gemetselde fundering) zijn kwetsbaar. Volgens de professionele normen gelden de volgende grenzen:6,7,8

Wat wordt gemetenMax. toegestaan
Zakking tijdens werkzaamheden10-20 mm
Scheefstand (hoek)1 mm/m gevelbreedte
Verschil zakking over 10m gevel10-15 mm

Bij overschrijding ontstaan scheuren in metselwerk, klemmende deuren/ramen, en in ernstige gevallen instabiliteit.

Verplichtingen bij zettingsrisico:9,10,11

  • Zettingsberekening op basis van grondonderzoek
  • Funderingsonderzoek van de woningen langs het tracé
  • Monitoringsplan met alarmwaarden (CUR 223 richtlijn)
  • Bouwkundige vooropname (BRL 5024)

Praktijkcasus Heer (Maastricht):12

Bij rioolvervanging met identieke omstandigheden (2 m diep, 1,5 m bemaling, siltige leem, op-staal-funderingen) ontstond zettingsschade van 5-15 mm. Gemeente aansprakelijk gesteld. Schadevergoeding: € 150.000-200.000 per pand.

Trillingsnormen bij rioolwerkzaamheden

Bij rioleringswerkzaamheden ontstaan trillingen door graafwerk, verdichtingsmachines (trilplaten) en zwaar bouwverkeer. De SBR-richtlijn A is het Nederlandse normatief kader voor het beoordelen van trillingen op schade aan bouwwerken, verankerd in de Omgevingswet.1,2

De richtlijn onderscheidt gebouwcategorieën met verschillende grenswaarden:3

CategorieGrenswaarde
Cat. 1: Gewapend beton, staal30 mm/s
Cat. 2: Metselwerk, goed onderhouden10 mm/s
Cat. 3: Monumenten, kwetsbaar5,5 mm/s

Oude panden met fundering op staal vallen doorgaans in categorie 2 of 3 (kwetsbaar).3

Panden Millenerstraat per categorie (schatting):8,9,10,11

Categorie%Toelichting
Cat. 1: Gewapend beton~5%Nieuwbouw na 1960 (nr. 31)
Cat. 2: Metselwerk, goed~40%Woningen 1900-1960
Cat. 3: Monumenten/kwetsbaar~55%Kerk + panden vóór 1900

Bouwjaren gebaseerd op openbare kadastergegevens. Daadwerkelijke categorie hangt af van huidige staat van onderhoud.

Professionele standaard: Bij risicovolle projecten wordt trillingsmonitoring uitgevoerd conform BRL 5023, inclusief real-time bewaking en alarmering bij overschrijding.4,5,6

Rioleringswerkzaamheden worden expliciet genoemd als werkzaamheden waarbij trillingsmetingen worden uitgevoerd om schade aan omliggende panden te voorkomen.7

Tijdelijke funderingsondersteuning

Bij diepe sleufgraverij nabij oude funderingen op staal is tijdelijke ondersteuning de professionele standaard. De norm beperkt zich niet tot één techniek, maar omvat een pallet van oplossingen gekozen op basis van risicoanalyse, ruimte en grondopbouw.1,2,3

1. Grondkerende constructies (bouwkuip):4,5,6,7

  • Stalen damwand: grond- én waterkerende wand tot onder funderingsniveau; installatie door trillen, drukken (trillingsvrij) of heien
  • Berlinerwand: H-profielen met horizontale schotten; grondkerend maar niet waterkerend; geschikt bij beperkte ruimte en lage grondwaterstand
  • CSM-wand (Cutter Soil Mixing): in-situ gemixte cement-grondwand; water- én grondkerend, trillingsvrij

2. Verankering en stempeling:8,9,10

  • Grondankers: voorbelaste stalen stangen die horizontale krachten naar diepere grondlagen transporteren
  • Stempelraam: horizontaal raamwerk van stalen buizen tussen de wanden; geschikt voor smalle straten waar geen ruimte is voor ankers
  • Soil nailing: stalen staven in de grond voor extra schuifweerstand

3. Ondervanging van funderingen:11,12,13,14

  • Micropalen: compacte heipalen (ø6-7 cm) hydraulisch ingeperst tot draagkrachtige laag; trillingsvrij, ook vanuit bestaande kelders
  • Jetgrouten: hogedruk groutinjectie die grond mengt met cement tot een stijve kolom onder de fundering
  • Vijzelen en stempelen: stalen balken onder fundering op tijdelijke stutten; voor correctie van scheefstand

4. Monitoring (CUR-richtlijn 223):15,16,17

  • Zettingsmetingen (lintvoegwaterpassing, meetbouten)
  • Grondwaterpeilbuizen rond de bouwkuip
  • Trillingsmonitoring bij damwandinstallatie (BRL 5023)
  • Alarmwaarden en interventieprotocol bij overschrijding

Het CROW Handboek Funderingen stelt dat de omgeving (belendingen) vaak kritischer is dan het nieuwe werk; schade aan bestaande bebouwing door bouwputten komt vaker voor dan problemen met het nieuwe bouwwerk.2

In aanmerking komende funderingsondersteuning

Voor de Millenerstraat (diepe sleuf, bemaling, natte siltige bodem, oude funderingen op staal) komen specifieke technieken in aanmerking op basis van risicoanalyse en praktische randvoorwaarden (ruimte, waterstand, trillingsgevoeligheid).1,2

Aan te bevelen technieken:3,4,5,6

  • Berlinerwand langs de panden: trillingsarm, grondkerend, beproefd in smalle straten
  • Stalen damwand aan straatzijde: waterkerend; voorboren of drukken (trillingsvrij) bij kwetsbare panden
  • Jetgroutscherm: als waterkerende aanvulling bij Berlinerwand of als ondervanging
  • Micropalen: als ondervanging indien fundering direct wordt ontheven; trillingsvrij, ook vanuit bestaande kelders
  • Stempelraam: bij smalle straten waar geen ruimte is voor grondankers
  • Monitoring: altijd verplicht (zetting, grondwater, trillingen)

Beperkt geschikt:7,8

  • Grondankers: alleen indien ruimte achter de wand (>5 m); in smalle straat niet haalbaar
  • Soil nailing: als aanvullende grondverbetering, niet als primaire verankering

Niet geschikt voor deze situatie:9,10

  • Vijzelen en stempelen: is hersteltechniek na schade, niet preventief tijdens graafwerk
  • Combiwanden/diepwanden: overbodig en kostbaar bij 2 m diepte

Optimale combinatie volgens praktijk in vergelijkbare projecten:11,12

  1. Berlinerwand langs panden (grondkerend)
  2. Damwand aan straatzijde (waterkerend, voorboren)
  3. Jetgroutscherm onder Berlinerwand voor waterkering
  4. Micropalen als ondervanging bij directe ontgraving
  5. Stempelraam tussen de wanden
  6. Real-time monitoring met alarmwaarden

Een plan dat geen van deze technieken bevat bij dit risicoprofiel wijkt af van de gangbare professionele standaard.13,14

Oorlogsgeschiedenis Nieuwstadt en ontplofbare oorlogsresten

Nieuwstadt lag van 29 september 1944 tot januari 1945 in de frontlinie van de Tweede Wereldoorlog. De Vloedgraaf tussen Nieuwstadt en Susteren vormde bijna vier maanden lang de grens tussen geallieerde en Duitse troepen.1,2

Oorlogshandelingen in en rond Nieuwstadt:3,4

  • 19 sept 1944: Eerste granaten, drie dodelijke slachtoffers
  • 29 sept 1944: Bevrijding door Amerikaanse troepen
  • Sept-nov 1944: Dorp onder Duits artillerievuur vanuit Susteren
  • 12 nov 1944: Beschieting Sint-Janskerk tijdens H. Mis (45 min, 1 dode)
  • 18-19 nov 1944: Evacuatie geheel Nieuwstadt
  • 14 jan 1945: Operatie Blackcock start vanuit frontlijn bij Vloedgraaf

Schade aan Nieuwstadt:5

CategorieOmvang
Panden totaal verwoest23
Panden zwaar beschadigd41
Panden licht beschadigd131
Dodelijke slachtoffers~30

Operatie Blackcock (januari 1945): Bij de bevrijding van Susteren en de Roerdriehoek hadden de Britse divisies samen ~900.000 artilleriegranaten beschikbaar. Rond Dieteren en Susteren vielen alleen al ~100.000 granaten.6,7

EODD-vondsten in Nieuwstadt (selectie uit archief):8

LocatieType explosief
Millenerweg ('85, '92)Granaten 40cm
Schoolstraat ('00, '02)Brisantgranaat 15cm
De Markt (2002)Brisantgranaat 10,5cm
Susterderpoort (2002)Diverse munitie
Kasteel Millen (1985)Granaat 40cm

Te verwachten explosieven in projectgebied:9

  • Klein kaliber munitie (tientallen, tot 1,50 m diep)
  • Hand- en geweergranaten (enkele tot tientallen, tot 1,50 m diep)
  • Geschutsmunitie tot 15cm (enkele, tot 2,00 m diep)
Bronnen:
1. Netwerk Oorlogsbronnen - Bevrijding Nieuwstadt
2. Traces of War - Operatie Blackcock
3. Willem Lenaers - "Oorlogskroniek van Midden-Limburg" (1948)
4. Gerard Hennen - "Nieuwstadt, van stad tot dorp" (Heemkundevereniging Nieuwstadt, 1977)
5. Vooronderzoek OO (pag. 10-11)
6. REASeuro - Longread Operatie Blackcock
7. NIMH - Nederlands Instituut voor Militaire Historie
8. EODD archief via Vooronderzoek OO (pag. 17)
9. Projectgebonden Risicoanalyse OO (pag. 7)

Zorgplicht gemeente bij risicovolle rioolvervanging

De Omgevingswet (artikel 1.7a en 1.8) legt een algemene zorgplicht op: overheden, bedrijven en burgers zijn verantwoordelijk voor een veilige leefomgeving. Bij rioolvervanging moet schade aan belendingen worden voorkomen.1,2

De zorgplicht van gemeenten strekt zich uit over alle fasen van een rioolproject:3,4

  • Onderzoeksfase: grond- en funderingsonderzoek, bouwkundige nulmeting (BRL 5024)
  • Ontwerpfase: maatregelen voor stabiliteit belendingen in bestek opnemen
  • Voorbereidingsfase: bouwveiligheidsplan, bewoners informeren over risico's
  • Uitvoeringsfase: monitoring van zetting en grondwater, interventie bij alarm

Jurisprudentie: Rechtbanken hebben bevestigd dat gemeenten die rioolwerk uitbesteden aansprakelijk kunnen zijn voor funderingsschade wanneer zij:5,6,7

  • Niet onderzoeken of grondwateronttrekking risico's oplevert voor nabije funderingen
  • De aannemer niet waarschuwen voor bekende kwetsbaarheden in het bestek
  • Geen nulmeting of monitoring laten uitvoeren waar dit de norm is

De Kelderluik-criteria bepalen dat bij voorzienbare schade redelijke maatregelen moeten worden genomen; nalaten kan schending van de zorgvuldigheidsnorm opleveren.8,9

Het KCAF (Kennis Centrum Aanpak Funderingsproblematiek) benadrukt dat actieve informatieverstrekking aan bewoners onderdeel is van de gemeentelijke zorgplicht.10

Nulmeting is de norm bij risicovolle rioolwerken

Bij rioleringswerkzaamheden met bemaling nabij oude, ondiep gefundeerde panden is een bouwkundige vooropname (nulmeting) de professionele standaard in Nederland.1,2

Een nulmeting conform BRL 5024 omvat:3,4

  • Fotografische vastlegging van alle zichtbare gebreken
  • Beschrijving van scheuren, beschadigingen en staat van het pand
  • Vastlegging door onafhankelijk, gecertificeerd bureau

Gemeenten als Gouda, Purmerend, Rotterdam en Tilburg bieden bij rioolvervanging standaard een gratis bouwkundige vooropname aan omwonenden.5,6,7

Juridische betekenis: Bij ontbreken van een nulmeting kan de bewijslast verschuiven naar de aannemer/opdrachtgever. Het niet uitvoeren van een nulmeting waar dit de norm is, komt voor rekening en risico van de veroorzaker.8,9

De CUR-richtlijn 223 schrijft voor dat bij bouwputten met risico voor belendingen een monitoringsplan wordt opgesteld, inclusief nulmeting.10

Nadeelcompensatie Echt-Susteren

De Verordening nadeelcompensatie gemeente Echt-Susteren 2023 regelt schadevergoeding bij rechtmatig overheidshandelen. Bij schade door rioleringswerkzaamheden geldt deze regeling.1,2

Eigen risico (normaal maatschappelijk risico):3,4,5

  • Minimaal 2% van de woningwaarde bij directe schade (fysieke schade aan pand)
  • 4% forfait bij indirecte schade (waardedaling door omgevingswijziging)
  • De gemeente Echt-Susteren communiceert expliciet: "Houd rekening met een eigen risico van minimaal 2% van de waarde van uw huis"

Procedure en kosten:1,2,6

  • Behandelrecht: € 300 (terug bij toekenning)
  • Aanvraagtermijn: binnen 5 jaar na besluit of start werkzaamheden
  • Doorlooptijd: 1 tot 1,5 jaar
  • Onafhankelijke adviseur beoordeelt oorzaak en omvang

Geen maximum: de verordening bevat geen plafond op het schadebedrag. Volledige materiële schade boven het eigen risico komt in beginsel voor vergoeding in aanmerking.1,7

Rechtmatig vs. onrechtmatig handelen:8,9,10

  • Rechtmatig handelen (gemeente voldoet aan zorgplicht): nadeelcompensatie met 2% eigen risico
  • Onrechtmatig handelen (nalatigheid: geen onderzoek, geen monitoring, geen maatregelen): eigen risico vervalt; gemeente moet alle schade vergoeden via civiele aansprakelijkheid (art. 6:162 BW)

Voorbeeld bij € 300.000 woningwaarde:4,5

  • Schade € 50.000, gemeente rechtmatig: eigen risico € 6.000, vergoeding € 44.000
  • Schade € 50.000, gemeente nalatig: eigen risico vervalt, vergoeding € 50.000

Bestek

Verzekering en aansprakelijkheid

De aannemer is verplicht een C.A.R.-verzekering (Construction All Risk) af te sluiten die dekking biedt voor schade aan derden (uw woning, auto, tuin), schade door trillingen of bemaling, en letselschade.

C.A.R.-verzekering vs. Nadeelcompensatie:

Dit zijn twee verschillende systemen die elkaar aanvullen:

  • C.A.R.-verzekering: privaatrechtelijk, dekt schade door fout van de aannemer
  • Nadeelcompensatie: publiekrechtelijk, dekt schade door rechtmatig handelen gemeente

Welke route bij schade? (voorbeeld: woningwaarde €300k, schade €50k)

SituatieRouteEigen risicoVergoeding
Fout aannemerC.A.R.-verzekering€ 0€ 50.000
Rechtmatig handelen gemeenteNadeelcompensatie2% = € 6.000€ 44.000
Nalatigheid gemeenteOnrechtmatige daad€ 0€ 50.000

Eigen risico € 1.250: dit is het eigen risico van de aannemer voor de verzekering, niet van de bewoner. Bij een geslaagde claim krijgt de bewoner de volledige schade vergoed.

Informatie vooraf

De aannemer moet bewoners minimaal 2 werkdagen vooraf schriftelijk informeren over:

  • Wanneer werkzaamheden bij uw woning plaatsvinden
  • Wanneer u tijdelijk geen gebruik kunt maken van riolering
  • Wanneer uw inrit tijdelijk niet bereikbaar is

Bereikbaarheid (bestek)

De aannemer moet zorgen voor:

  • Loopschotten van minimaal 1,50 meter breed voor voetgangers
  • Afval ophalen - De aannemer regelt dat huisvuil normaal opgehaald kan worden
  • Toegang hulpdiensten - Doorgang voor politie, brandweer en ambulance is altijd gegarandeerd

Archeologie

De Millenerstraat ligt in de historische kern van Nieuwstadt met hoge archeologische waarde. Er zijn in het verleden middeleeuwse bewoningssporen gevonden in de omgeving (13e-14e eeuw).

Tijdens de werkzaamheden kunnen archeologische vondsten worden gedaan. De aannemer moet hier rekening mee houden.

Historie

Gevelinstorting 1937

Ingestorte gevel Millenerstraat 16, juni 1937
Millenerstraat 16 na de gevelinstorting, 19 juni 1937. Foto hersteld en ingekleurd met AI.

Op zaterdag 19 juni 1937 stortte tijdens rioleringswerkzaamheden de voorgevel in van het pand Millenerstraat 57 (nu nr. 16), met dramatische gevolgen. Twee arbeiders uit Nieuwstadt, Leonard Stevens (33) en Karel Stefens (47), kwamen om het leven. Beiden waren getrouwd, vader en lieten een groot gezin achter zonder kostwinner.1,2

De woning was meer dan honderd jaar oud. Uit onderzoek bleek dat de voorgevel niet goed was verankerd aan de zijmuren, maar het proces-verbaal vermeldt ook dat deze gevel "vermoedelijk door het uitgraven van meergenoemde gleuf van onderen [is] uitgezakt".1 De graafwerkzaamheden vonden plaats op ruim een halve meter van de gevel.

Drie kinderen die op dat moment in de woning sliepen, bleven ongedeerd.

Bronnen:
1. Proces-verbaal No. 32 en 33, Rijksveldwacht Brigade Geleen, 20-21 juni 1937 (p1, p2, p3)
2. Krantenartikel "De gevel-instorting te Nieuwstadt", 21 juni 1937

Maatregelen

Kwetsbare funderingen

Feiten (zie hierboven): De panden aan de Millenerstraat dateren van vóór 1970. Woningen uit deze periode zijn in Nederland vrijwel altijd "op staal" gefundeerd1,2: een gemetselde of betonnen strook die direct op de ondergrond rust, zonder heipalen.

Zoals het bodemonderzoek van de gemeente heeft vastgesteld, bestaat de ondergrond uit sterk tot uiterst siltige leem.3 Oude woningen zijn vaak te ondiep op deze leemgrond gefundeerd.4

Ondiepe funderingen op leemgrond zijn kwetsbaar voor:4,5,6

  • Grondwaterverlaging (bij bemaling voor rioleringswerkzaamheden)
  • Ongelijke zetting door samendrukbaarheid van leem
  • Scheurvorming in muren bij zetting

Vraag: In bijlage 4 bemalingsadvies staat op pagina 19: "Er bestaat momenteel géén inzicht in de funderingswijze van de bebouwing rondom de werken." Dit riep de vraag op: wordt dat inzicht alsnog verkregen?

Maatregel: De gemeente gaf aan dat zij "toch niet alle funderingen kunnen gaan controleren?", maar daarmee draait de gemeente om de harde feiten heen. Wat bijna iedereen in Nieuwstadt weet, moet de gemeente ook weten. Nieuwstadt ligt in een breed bekenlandschap, het is hier het "afvoerputje" van het Heuvelland. Dat heeft die uiterst siltige kletsnatte leemlaag afgezet, waar alle funderingen op staan. De gemeente behoort te weten dat alle funderingen "op staal" gemetseld zijn op die siltige instabiele leemlaag. Bovendien zijn de meeste funderingen met kalk en leem gemetseld, want de mensen hadden nauwelijks geld voor meer, zoals zand en cement. Er is dan maar één conclusie mogelijk. Alle funderingen zijn per definitie uiterst kwetsbaar zijn voor eenzijdige afgraving en bemaling. Dat de gemeente zich dan verschuilt achter dat het ondoenlijk is om elke fundering te onderzoeken is een drogreden. De gemeente steekt haar kop in de 15 meter zand die in het bemalingsadvies is aangenomen als ondergrond van de funderingen. Vanuit haar zorgplicht behoort de gemeente te weten dat vrijwel alle funderingen uiterst kwetsbaar zijn en dat de gemeente dus verplicht is om preventieve maatregelen te treffen om die funderingen tijdens de uitvoering afdoende te stabiliseren en beschermen. Maar de gemeente verschuilt zich achter niet kunnen onderzoeken en heeft daardoor nog geen concrete maatregelen aangegeven tegen dit ernstige risico.

Risico zettingen door bemaling

Uitgangspunten besteksbijlagen:

"Uit informatie van BRO/Dinoloket en ons eigen onderzoek kan worden herleid dat de ondergrond tot op maaiveld -15 meter voornamelijk uit zand bestaat." — Bemalingsadvies (Bijlage 4), paragraaf 5.3

Het bodemonderzoek nuanceert dit uitgangspunt:

BoringVanafClassificatie
2 (rijweg)50 cmUiterst siltig, nat
3 (rijweg)60 cmUiterst siltig, nat
6 (rijweg)50 cmUiterst siltig, nat
7 (rijweg)55 cmUiterst siltig, nat
9 (rijweg)50 cmUiterst siltig, nat
12 (rijweg)60 cmUiterst siltig, nat

Bemalingsadvies gaat uit van ondergrond van "voornamelijk zand", terwijl ondergrond volgens bodemonderzoek ter plekke "voornamelijk uiterst siltig en nat" is.

  • "Uiterst siltig" zijn voornamelijk deeltjes die kleiner zijn dan zand maar groter dan klei, maar zich wel als klei gedraagt. Het wordt niet voor niks ook wel "Limburgse klei" genoemd. Löss is een type silt, maar silt is niet altijd löss.
  • Voornamelijk zand: Verwachte zetting bij grondwaterverlaging van 1,4 m: 0-5 mm
  • Voornamelijk uiterst siltige leem: Verwachte zetting bij grondwaterverlaging van 1,4 m: 10-30 mm

Vraag: Het bemalingsadvies gaat uit van zand, maar het bodemonderzoek toont uiterst siltige leem. Wordt het bemalingsadvies herzien op basis van de werkelijke bodemopbouw? En worden er zettingsbouten geplaatst om verzakking te monitoren, zoals de adviseur aanbeveelt?

Maatregel: Op dit moment heeft de gemeente nog geen preventieve maatregelen om verzakking tegen te gaan aangegeven. Er is wel aangekondigd dat er zettingsbouten worden geplaatst, maar daarmee wordt alleen gemeten wanneer zettingen al optreden. De aannemer kan dan alsnog proberen erger te voorkomen, maar dan kan het kwaad al zijn geschied. Bovendien is nog niet duidelijk waar die zettingsbouten worden geplaatst.

Monitoring trillingen

Normen en richtlijnen:

  • De SBR-richtlijn A is het Nederlandse normatief kader voor trillingen bij bouwwerken, verankerd in de Omgevingswet.1,2
  • Grenswaarden zijn afhankelijk van gebouwcategorie: cat. 1 (beton): 40 mm/s, cat. 2 (metselwerk): 15 mm/s, cat. 3 (monumenten/kwetsbaar): 8 mm/s.3
  • Bij herhaald kortdurende trillingen (zoals rioolwerk gedurende weken) geldt een veiligheidsfactor van 1,5, waardoor de effectieve grenswaarde voor cat. 3 daalt naar 5,3 mm/s.3
  • Trillingsmonitoring conform BRL 5023 is de professionele standaard bij rioolwerkzaamheden nabij kwetsbare bebouwing.6,7

Situatie:

  • Naar schatting valt ~55% van de panden aan de Millenerstraat in categorie 3 (monumenten, panden vóór 1900, kwetsbare staat).4
  • ~40% van de woningen is gebouwd tussen 1900-1960, en ook een deel daarvan kan in deze categorie 3 vallen.

Trillingsbronnen bij dit project:

  • Graafmachines bij ontgraving sleuf
  • Verdichtingswerk met trilplaten bij aanleg fundering en bestrating
  • Zwaar bouwverkeer (vrachtwagens met grond en materiaal)

Vraag: Meer dan de helft van de woningen aan de Millenerstraat is van vóór 1900 en valt daarmee in SBR-categorie 3 (kwetsbaar). Worden er trillingsmetingen gedaan bij deze woningen tijdens de werkzaamheden? Zo ja, welke grenswaarden worden gehanteerd?

Maatregel: Op de informatieavond heeft de gemeente hier wel iets over geroepen. Maar aangezien de gemeente vooraf "niet elke fundering kan gaan onderzoeken", heeft de gemeente ook niet aangegeven welke woningen in welke categorie vallen. Zonder volledige en juiste SBR-classificatie is er geen sprake van concrete maatregelen om schade door trillingen conform de regelgeving tegen te gaan.

Bodemverontreiniging: PAK op 2 locaties

Het vooronderzoek bodemkwaliteit (VBO) constateert:

  • Op 2 locaties sterke verontreiniging met PAK (polycyclische aromatische koolwaterstoffen)
  • Verontreiniging bevindt zich ter plaatse van oude verharding (in de rijweg)
  • Geen asbest aangetroffen in de bodem
  • Trottoirs zijn niet verontreinigd

Locaties (zie tabblad Tekeningen bekijken → Bodemverontreiniging):

LocatieStoffenDiepteKlasse
Boring 01 (bij kerk)PAK, Zink, Olie0,07-1,50 mBasis
Boring 08 (nr. 15)PAK, Olie0,30-1,00 mRood Vluchtig

Oorzaak: bijmengingen met asfalt en slakken uit oude wegverharding.

Maatregelen: Aanbeveling adviseur is: Werkzaamheden in verontreinigde grond uitvoeren met veiligheidsmaatregelen. Ter plaatse van boring 08 conform veiligheidsklasse Rood Vluchtig. Deze aanbeveling is overgenomen in het bestek. Verontreinigde grond wordt afgevoerd naar een erkende verwerker.

Oorlogsresten: beperkt risico, beperkte maatregelen

Feiten (zie hierboven):

  • Nieuwstadt lag van september 1944 tot januari 1945 in de frontlinie; de Vloedgraaf vormde de grens tussen geallieerde en Duitse troepen.1,2
  • Het dorp werd maandenlang beschoten: ~30 doden, 23 panden verwoest, kerktoren beschadigd.3
  • Bij Operatie Blackcock (jan 1945) vielen ~100.000 artilleriegranaten rond Dieteren en Susteren.4
  • In Nieuwstadt zijn meerdere explosieven geruimd: granaten op Millenerweg, Schoolstraat, Markt en omgeving.5
  • Te verwachten in projectgebied: klein kaliber munitie, hand-/geweergranaten, geschutsmunitie tot 15cm.6

Risicoklassificatie:

WerkzaamhedenRisicoClassificatie
Geroerde grond (oude sleuven)4Geen tot minimaal
Ongeroerde grond (nieuwe sleuven)150Minimaal tot mogelijk

Aanbeveling adviseur:

  • Oppervlaktedetectie vooraf (vlakdekkend)
  • Ontgravingen in ongeroerde grond door CS-OOO gecertificeerd bedrijf
  • Begeleiding door senior OOO-deskundige met detectieapparatuur
  • Beveiligde graafmachine inzetten bij werk in ongeroerde grond
  • Projectplan conform WSCS-OCE opstellen

In het bestek (sectie 31):

  • ✓ Oppervlaktedetectie (post 310020)
  • ✓ Projectplan conform WSCS-OCE (post 310010)
  • ✓ Coördinatie en begeleiding OOO-deskundige (post 310040)
  • ✓ Proces-verbaal van vrijgave (post 310030)
  • Geen eis voor beveiligde graafmachine

Maatregelen: De meeste aanbevelingen zijn overgenomen in het bestek. De maatregel "beveiligde graafmachine" ontbreekt, maar het risico is gekwalificeerd als "minimaal tot mogelijk" en de ingezette maatregelen (detectie, begeleiding) reduceren het risico aanzienlijk.

Bronnen:
1. Netwerk Oorlogsbronnen - Bevrijding Nieuwstadt
2. Traces of War - Operatie Blackcock
3. Willem Lenaers - "Oorlogskroniek van Midden-Limburg" (1948); Gerard Hennen - "Nieuwstadt, van stad tot dorp" (1977)
4. REASeuro - Longread Operatie Blackcock
5. EODD archief via Vooronderzoek OO (pag. 17)
6. Projectgebonden Risicoanalyse OO (pag. 7)
7. SIKB - BRL en protocollen OCE
8. Traces of War - WOII database
9. Netwerk Oorlogsbronnen

Foto-opname woningen

Bij rioleringswerkzaamheden met bemaling nabij oude, ondiep gefundeerde panden is een bouwkundige vooropname (nulmeting) de professionele standaard in Nederland.1,2

Een nulmeting conform BRL 5024 omvat:3,4

  • Fotografische vastlegging van alle zichtbare gebreken
  • Beschrijving van scheuren, beschadigingen en staat van het pand
  • Vastlegging door onafhankelijk, gecertificeerd bureau

Gemeenten als Gouda, Purmerend, Rotterdam en Tilburg bieden bij rioolvervanging standaard een gratis bouwkundige vooropname aan omwonenden.5,6,7

Bij de eerdere herinrichting van de Haverterstraat, Cremerstraat en omgeving ("Nieuwstadt fase 2") is wél eerst een foto-opname gemaakt van alle woningen voorafgaand aan de werkzaamheden.

Aanbevelingen adviseur:

  • "Fotografische bestandsopname van aanpalende bebouwing voorafgaande aan de werken is aanbevelenswaardig"
  • "Bij eventueel kwetsbare bebouwing/infra zettingsbouten plaatsen"

Vraag: Komt er een bouwkundige vooropname (nulmeting) van de woningen vóór de start van de werkzaamheden, net zoals bij fase 2 (Haverterstraat, Cremerstraat)?

Maatregel: Zoals de gemeente dat bij de rioolvervanging van de Randenborgweg en Haverterweg al had wegbezuinigd, was de gemeente ook bij de Millenerstraat eerst niet van plan om een foto-opname aan te bieden. De gemeente had het weggelaten uit het bestek. Ondanks herhaalde verzoeken, gaf de gemeente geen antwoord. Pas na een formele klacht en aansprakelijkheidstelling, melde de gemeente op de informatieavond van 1 december, dat zij toch een foto-opname gaat aanbieden. Wanneer bewoners daar voor kunnen kiezen en wanneer dat dan wordt uitgevoerd is echter nog niet bekend.

Actueel gemeentebeleid

Omgevingsvisie 2040

Strategisch beleidskader voor de fysieke leefomgeving van Echt-Susteren tot 2040

Groen en bomen

Beleid voor beheer en bescherming van bomen bij herinrichtingsprojecten

Wegen en openbare ruimte

Beleid voor wegbeheer en werkzaamheden in de openbare ruimte

Inkoop en aanbesteding

Voorwaarden voor leveranciers en aannemers

Gemeentebeleid Nieuwstadt

Gebiedsvisie Nieuwstadt (2016)

Visie op de toekomst van Nieuwstadt: wonen, openbare ruimte, leefbaarheid en groen

Structuurvisie Echt-Susteren

Gemeentebrede visie op ruimtelijke ontwikkeling 2012-2025

Cultuurhistorie

Bescherming van het historisch karakter van Nieuwstadt

Eerdere herinrichtingen centrum

Ontwerpen en verslagen van eerdere fasen herinrichting

Bestek
